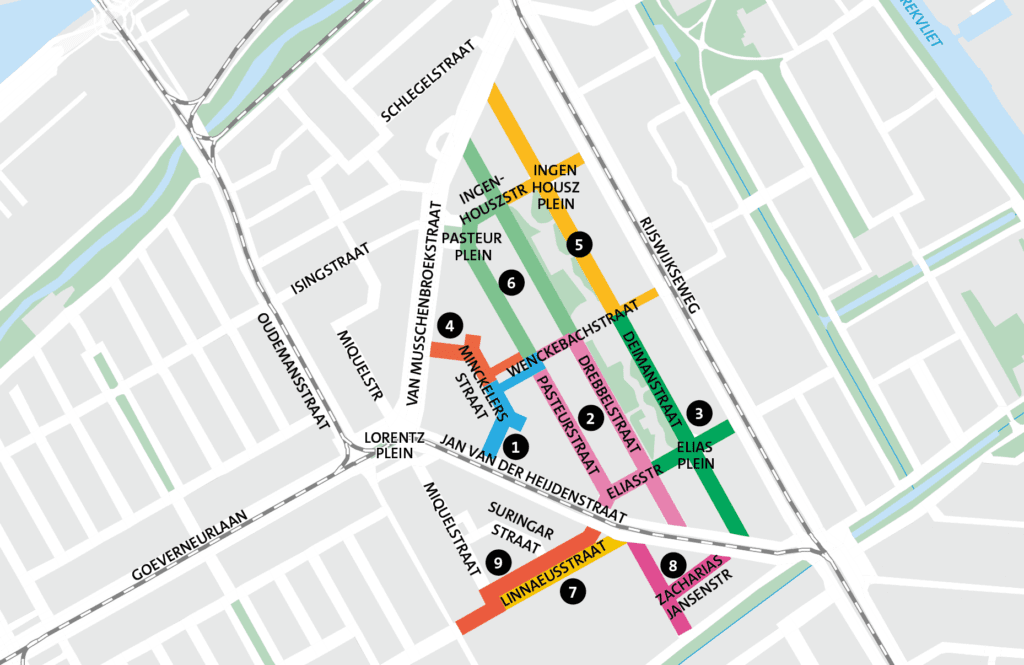

De planning met de volgorde van de werkzaamheden is nog niet bekend. Ook tijdens de werkzaamheden blijven de planning en fasering voorlopig. Door onverwachte omstandigheden, zoals het weer of obstakels in de grond, kan dit veranderen. De aannemer informeert bewoners over de exacte planning. Ongeveer een week voordat het werk in een straat begint, ontvangt de straat een brief waarin staat wanneer het werk start.

Fase Waar Wanneer
1 Minckelersstraat (kant Jan van der Heijdenstraat) Wenckebachstraat (tussen Minckelersstraat en Pasteurstraat) Pasteurstraat (kruispunt met Wenckebachstraat) half oktober – half februari 2025
2 Pasteurstraat (tussen Jan van der Heijdenstraat en Wenckebachstraat) Drebbelstraat (tussen Jan van der Heijdenstraat en Wenckebachstraat)
Wenckebachstraat (tussen Pasteurstraat en Drebbelstraat) Eliastraat (tussen Pasteurstraat en Drebbelstraat)
begin januari – begin mei 2025
3 Deimanstraat (tussen Jan van der Heijdenstraat en Wenckebachstraat) Wenckebachstraat (tussen Pasteurstraat en Drebbelstraat) Eliasstraat (tussen Rijswijkseweg en Deimanstraat) en Eliasplein begin maart – half juni 2025
4 Minckelersstraat (kant van Musschenbroekstraat) Wenckebachstraat (tussen Minckelersstraat en Pasteurstraat) begin april – begin juli 2025
5 Deimanstraat (tussen Van Musschenbroekstraat en Wenckebachstraat) Ingenhouszstraat (tussen Rijswijkseweg en Deimanstraat) half mei- half augustus 2025
6 Pasteurstraat (tussen Pasteurplein en Wenckebachstraat) Drebbelstraat (tussen Van Musschenbroekstraat en Wenckebachstraaat) Ingenhouszstraat (tussen Pasteurplein en Drebbelstraat eind augustus- eind oktober 2025
7 Linnaeustraat (even kant, school en bibliotheek) eind juli – eind augustus 2025
8 Pasteurstraat (tussen Jan van der Heijdestraat en Paets van Troostwijkstraat) Zacharias Jansenstraat half september – eind november 2025
9 Linaeusstraat (oneven kant woningen) begin oktober – eind december 2025
