Rustenburg Oostbroek, Transvaalkwartier en Schilderswijk

De werkzaamheden in de wijken Rustenburg Oostbroek, Transvaalkwartier en Schilderswijk beginnen op maandag 4 januari 2027 en duren tot mei 2028. De gemeente werkt in fases (delen), zodat de buurt bereikbaar blijft.

Waar Wanneer

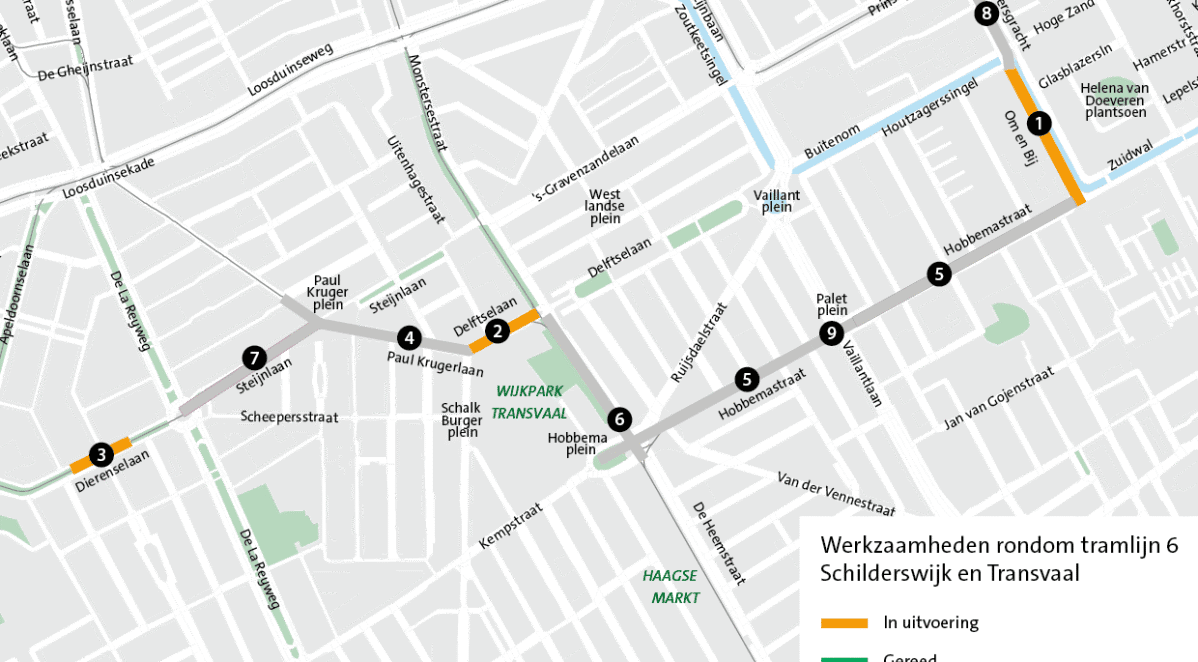

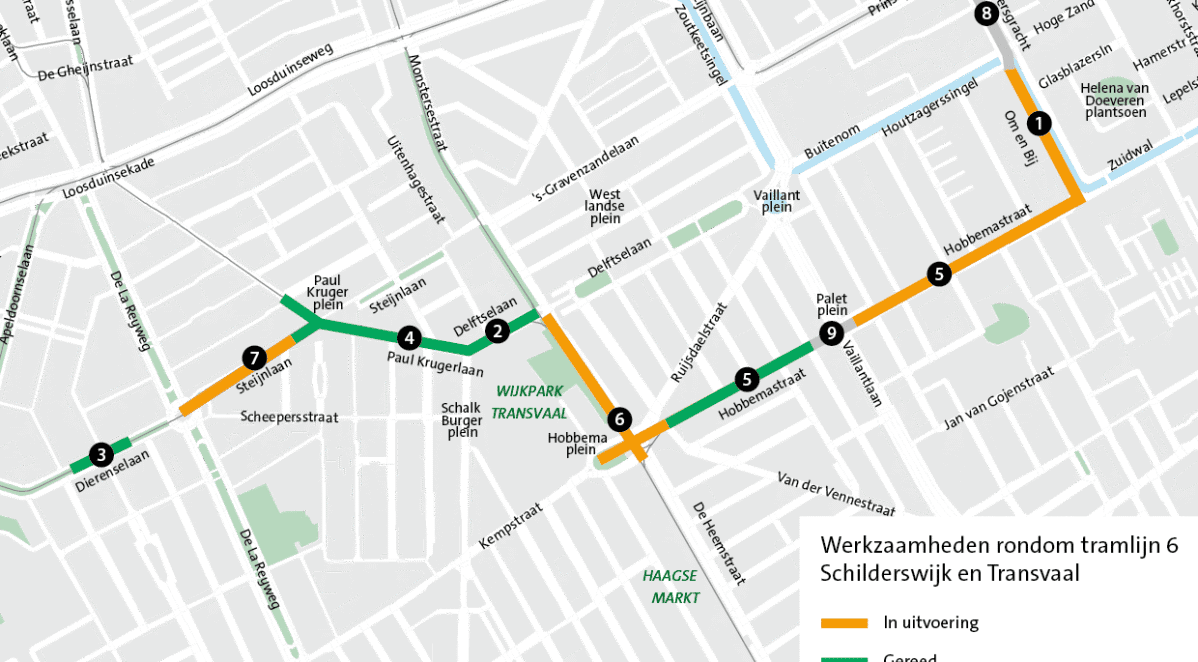

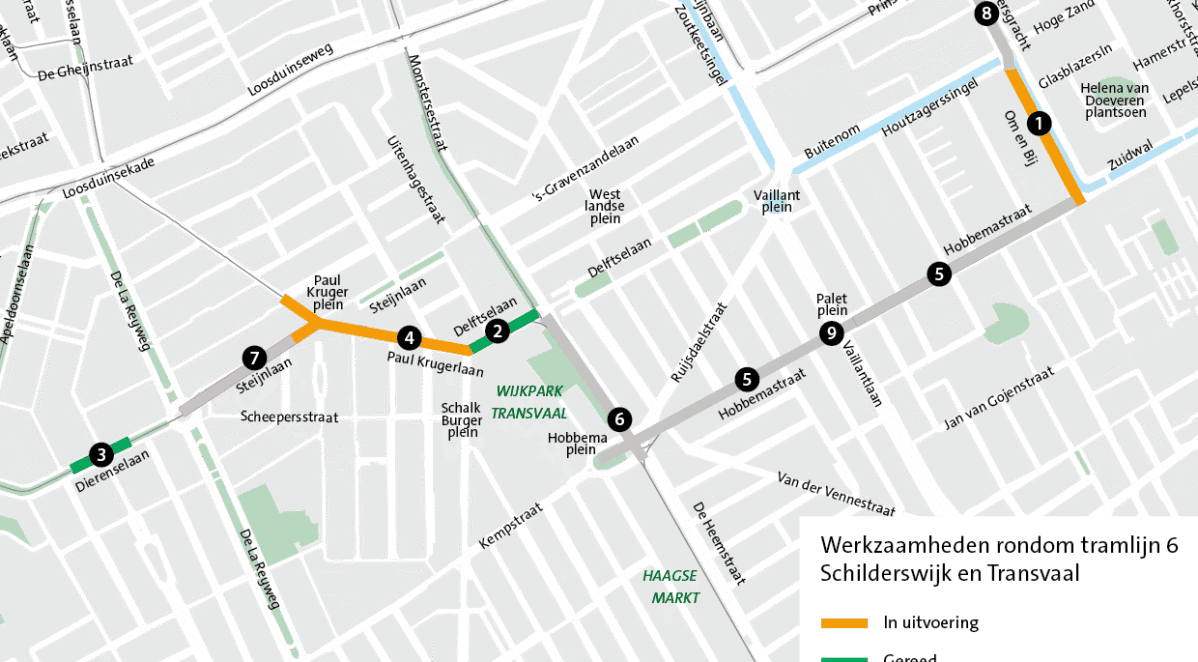

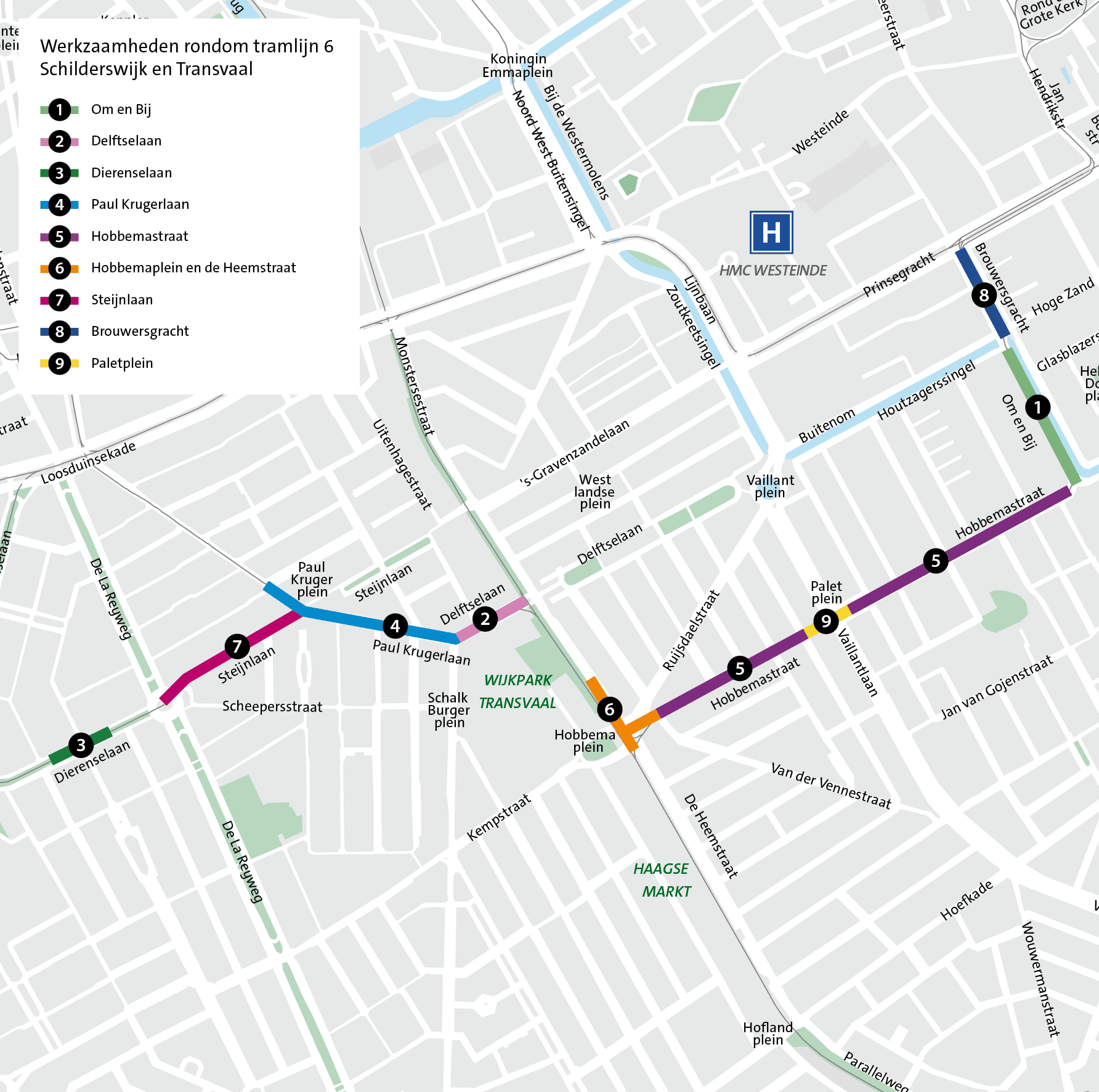

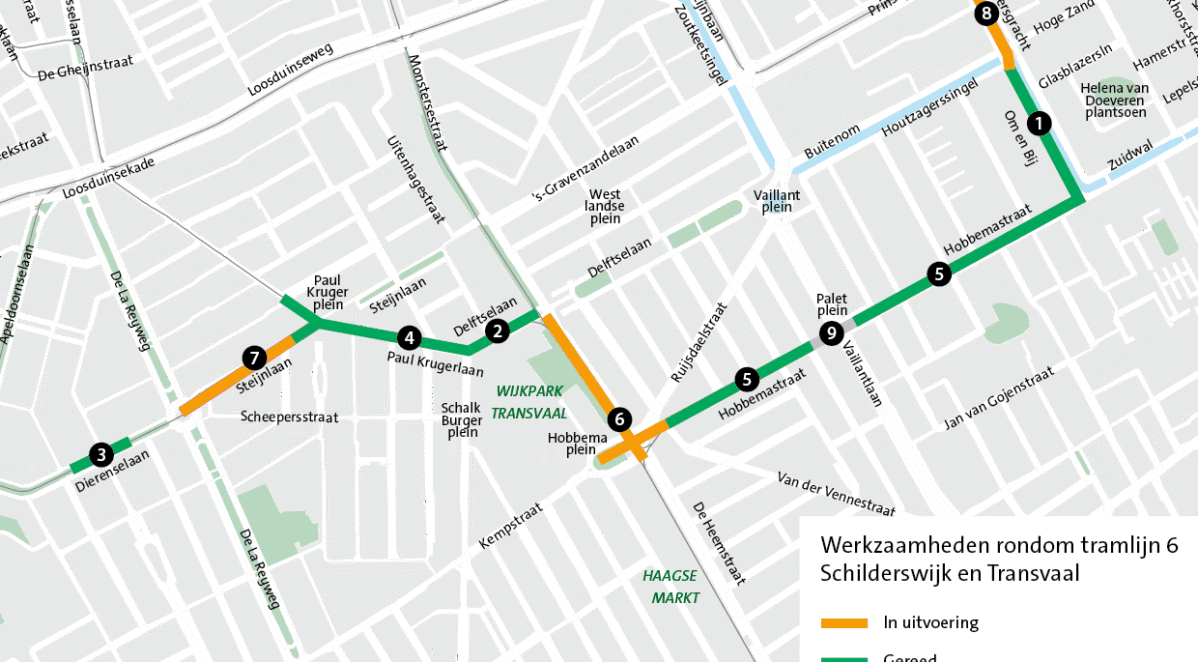

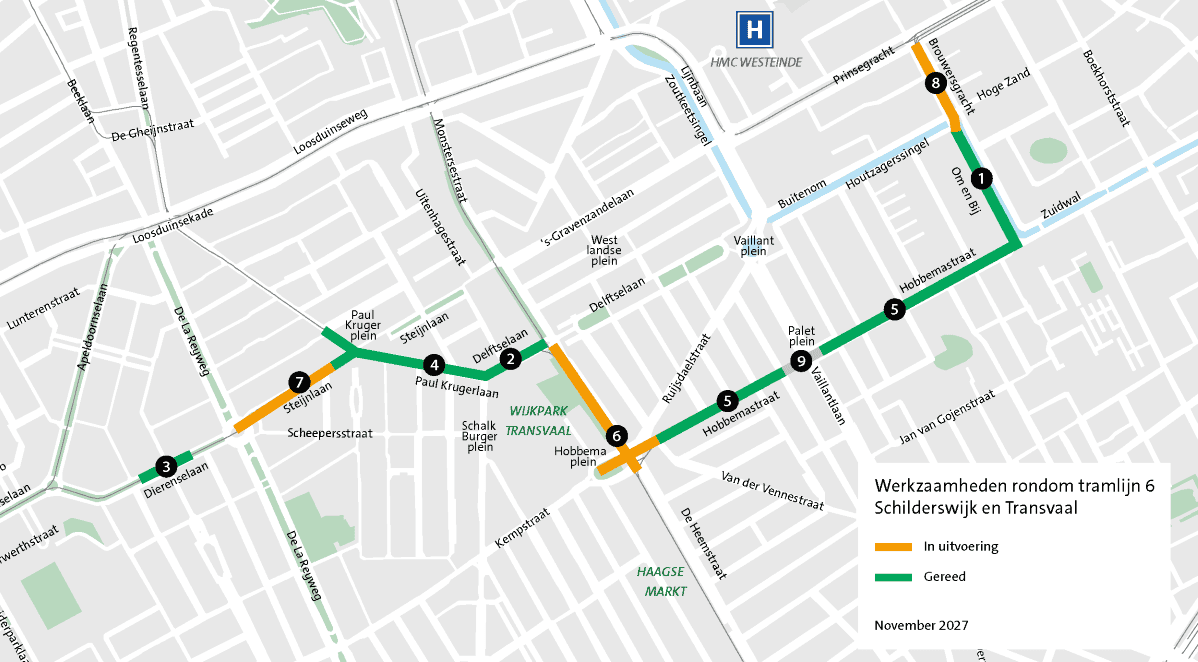

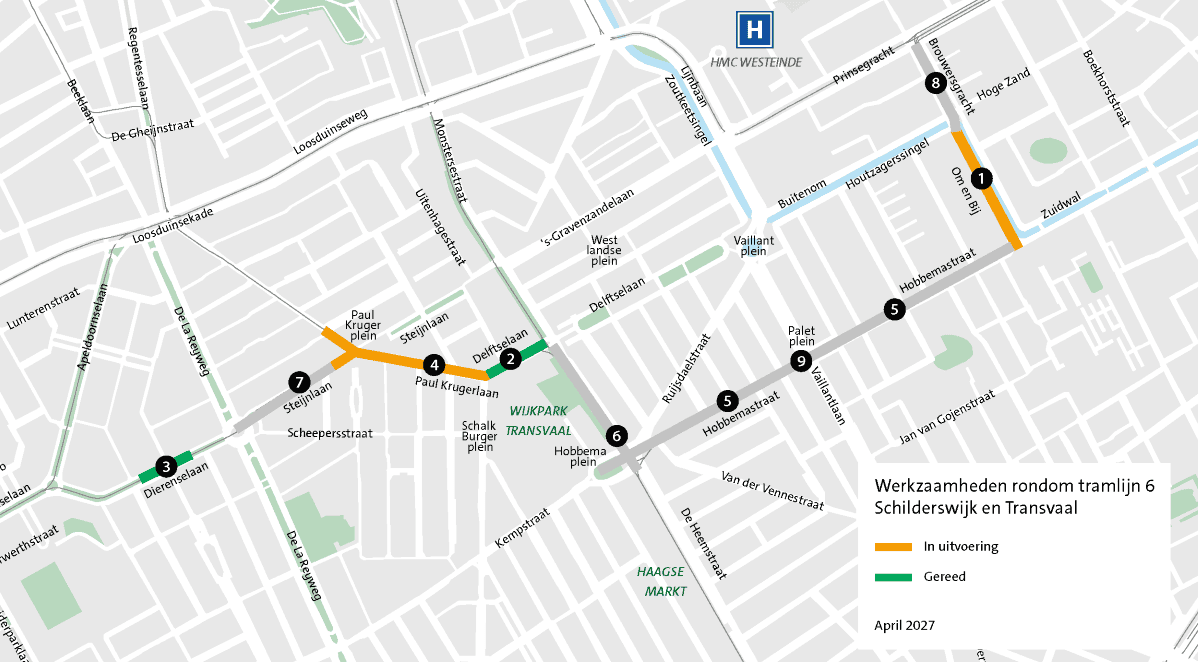

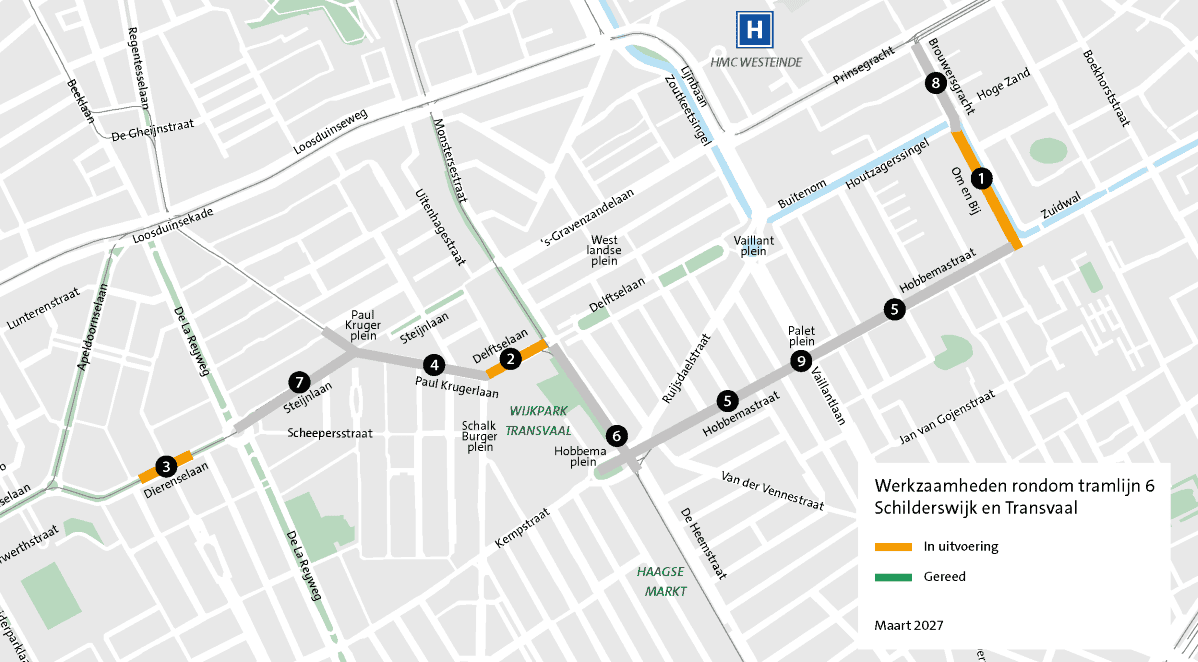

1 Om en Bij  4 januari tot en met 10 december 2027
2 Delftselaan 4 januari tot en met 5 maart 2027
3 Paul Krugerlaan 15 februari tot en met 20 augustus 2027
4 Dierenselaan 1 maart tot en met 26 maart 2027

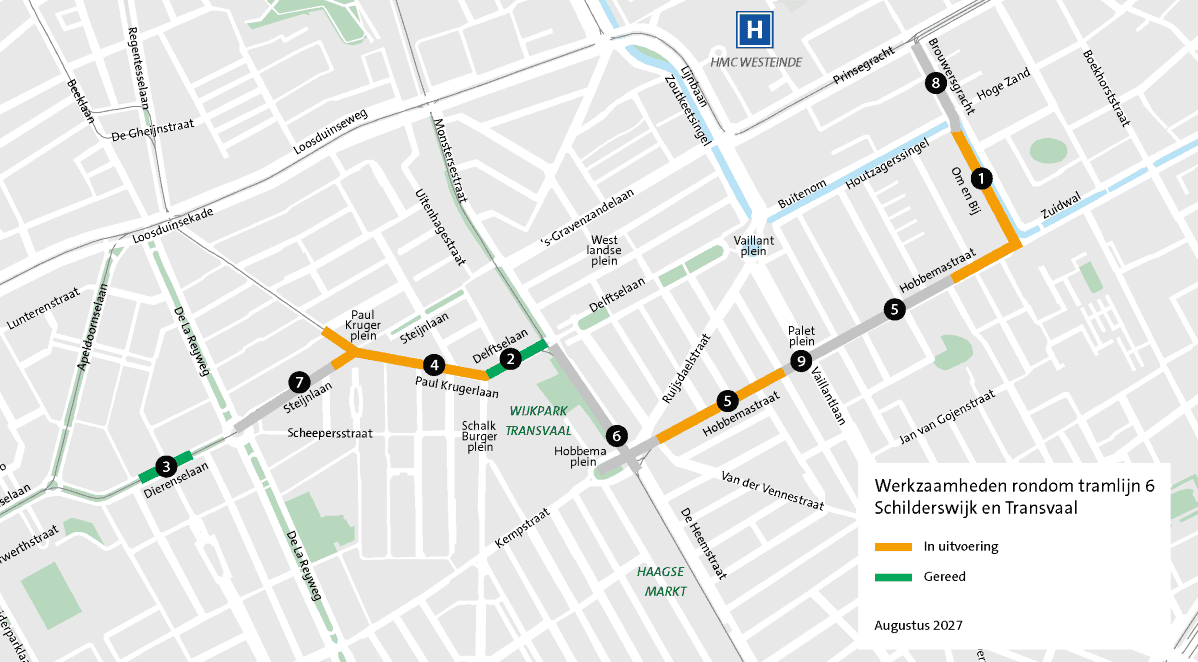

5 Hobbemastraat 28 juni tot en met 29 oktober 2027

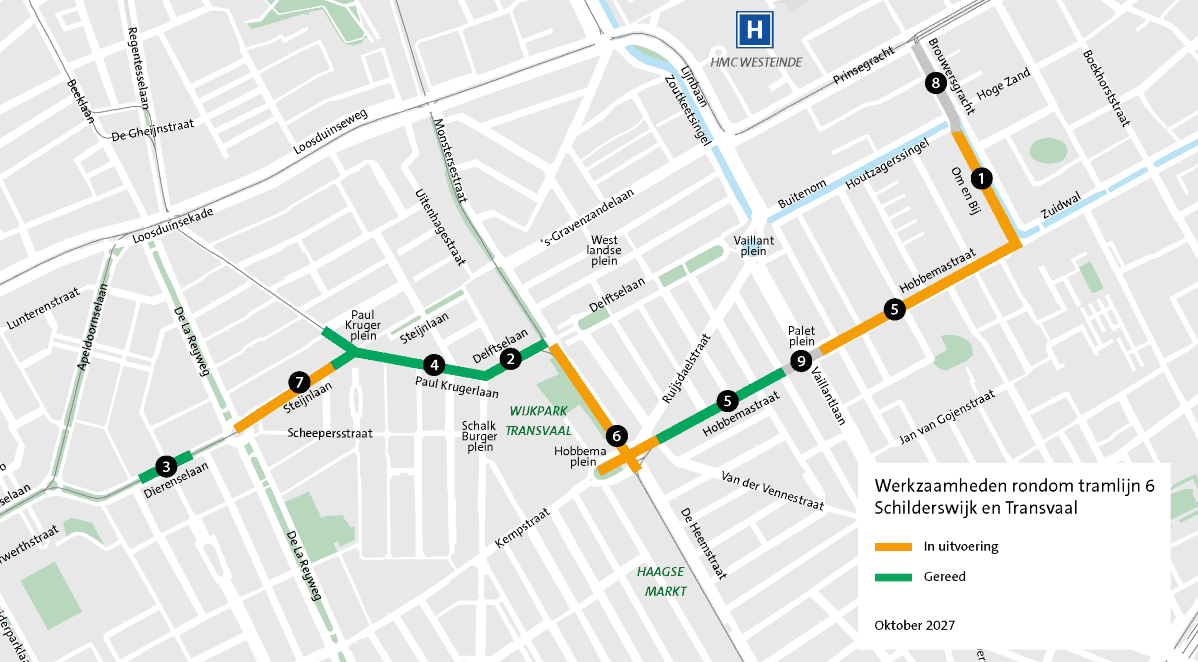

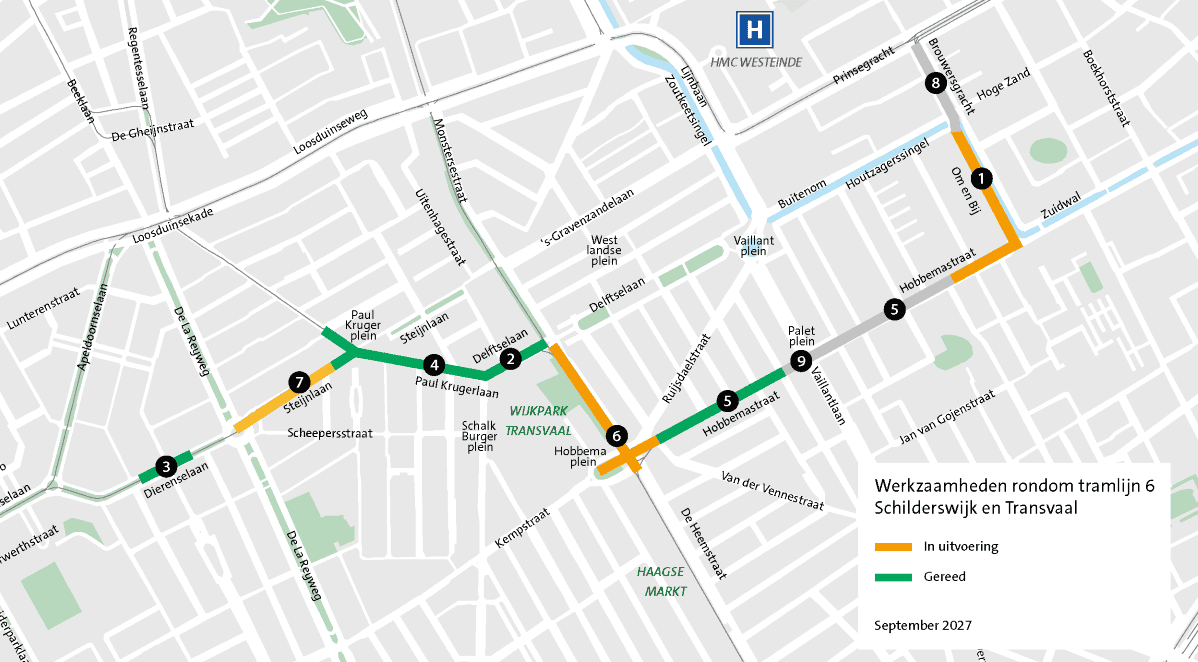

6 Steijnlaan 9 augustus tot en met 24 december 2027
7 Hobbemaplein en Heemstraat 30 augustus tot en met 12 november 2027
8 Brouwersgracht 1 november tot en met 24 december 2027

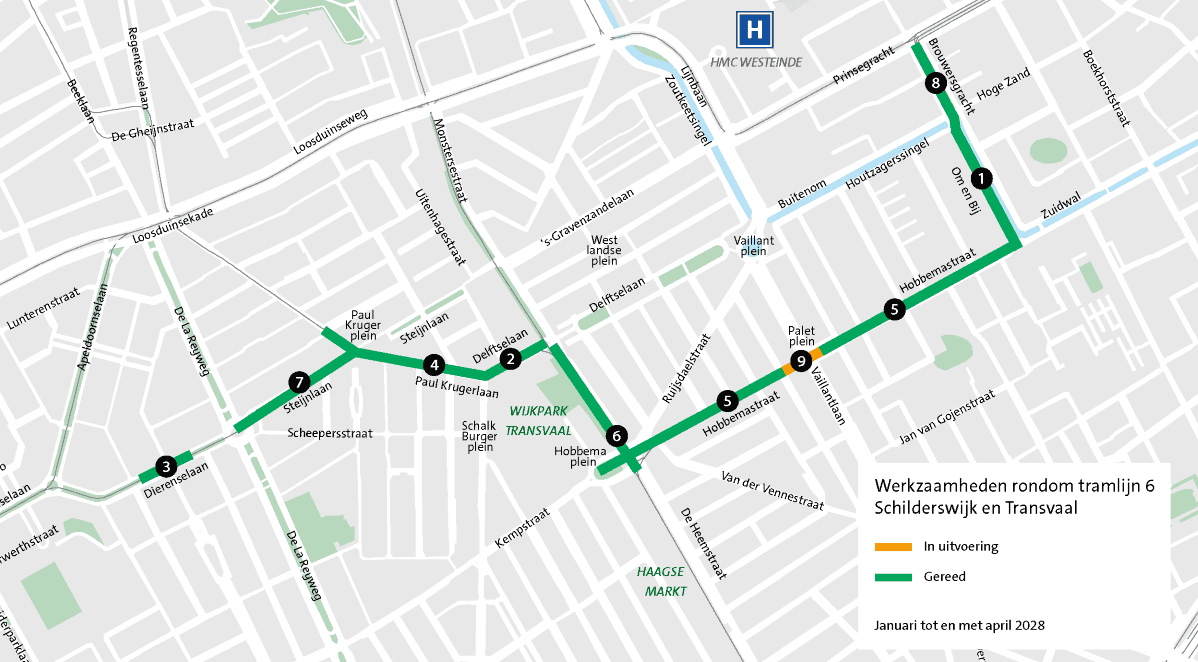

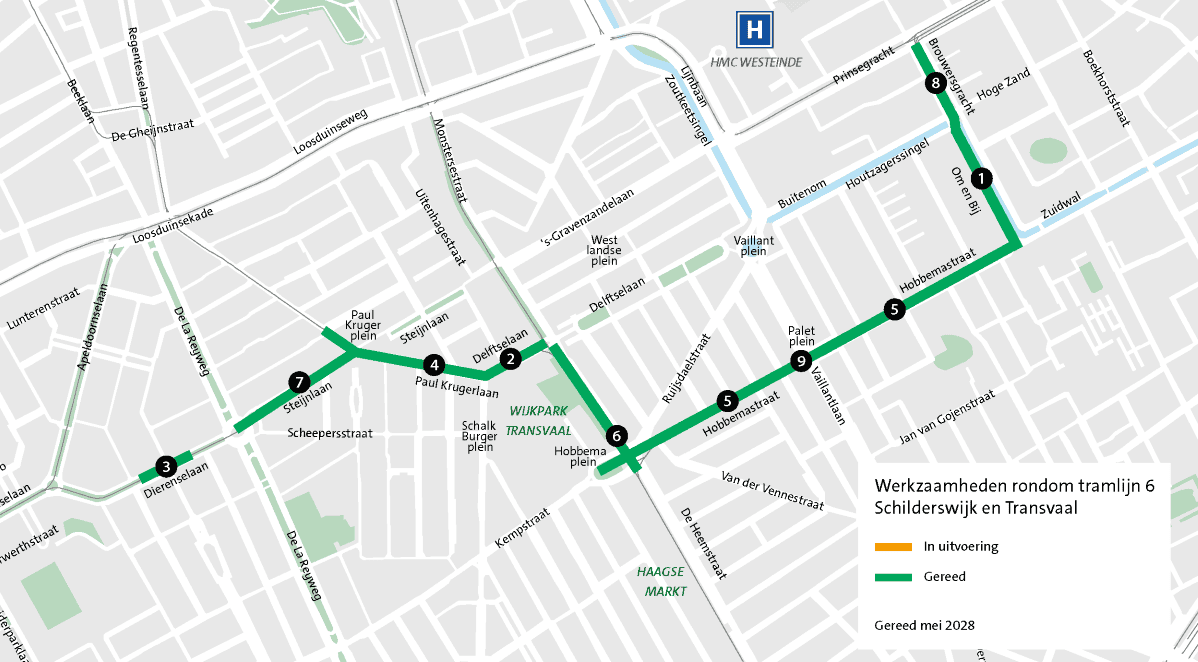

9 Paletplein 12 januari tot en met 28 april 2028

Bezuidenhout en Mariahoeve

De werkzaamheden in de wijken Bezuidenhout en Mariahoeve beginnen ook op maandag 4 januari 2027 en duren tot eind 2027. Ook hier werkt de gemeente werkt in fases, zodat de buurt bereikbaar blijft.

Fase Waar Wanneer

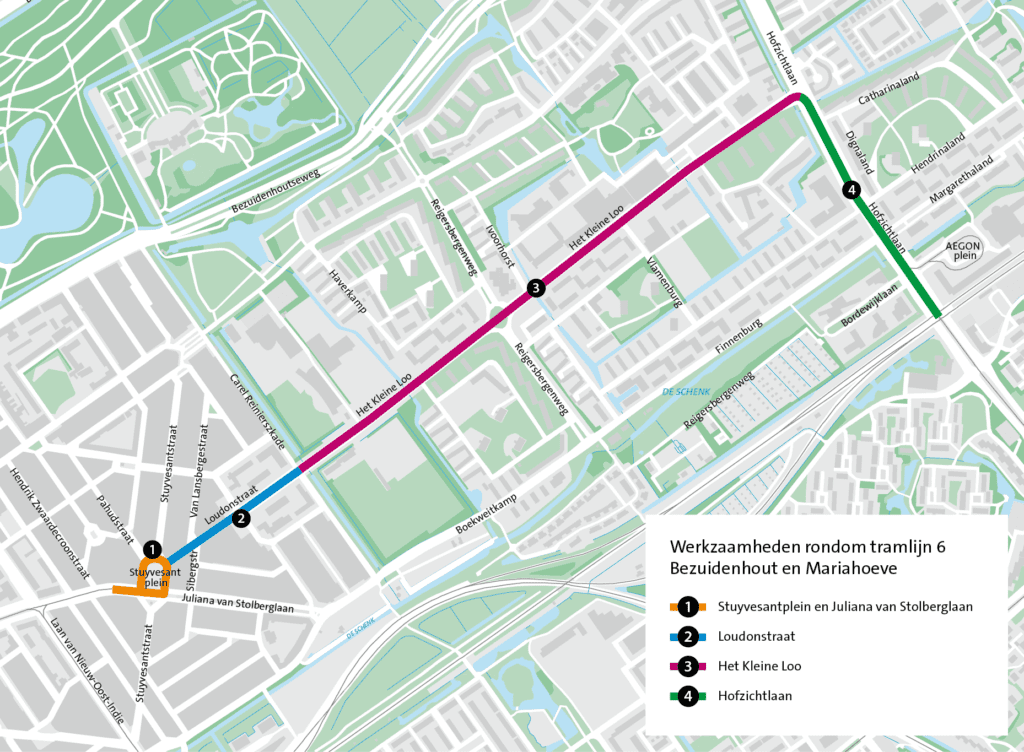

1 Stuyvesantplein en Juliana van Stolberglaan week 1 t/m week 16 2027
2 Loudonstraat – Van Heutszstraat vanaf week 5 t/m week 18 2027
3 Het Kleine Loo vanaf week 19 t/m week 36 2027
4 Hofzichtlaan vanaf week 37 t/m week 48 2027
