De werkzaamheden zijn gepland vanaf september 2026 en duren tot eind juni 2027. Om de overlast zo veel mogelijk te beperken, worden de werkzaamheden uitgevoerd in fases.

De planning hieronder is de planning van dit moment. Soms verandert de planning. Bijvoorbeeld door slecht weer of onverwachte situaties in de grond.

Aannemer HABO GWW heeft altijd de meest actuele planning. Ongeveer een week voordat de werkzaamheden in de straat beginnen, ontvangt u een brief met de startdatum. Als de planning verandert, laat de aannemer dit weten.

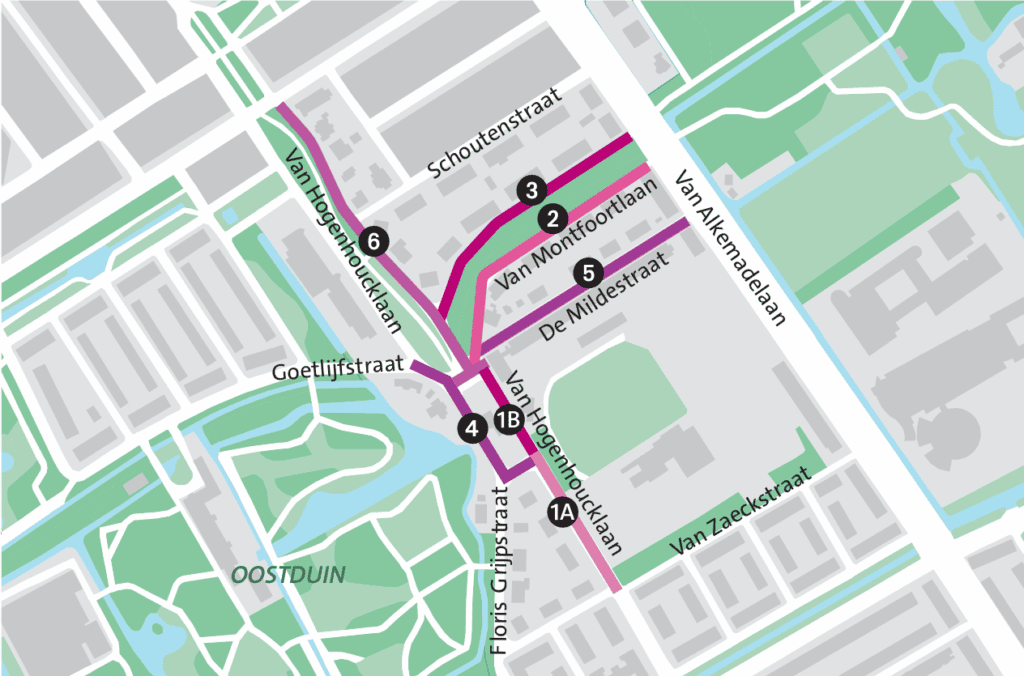

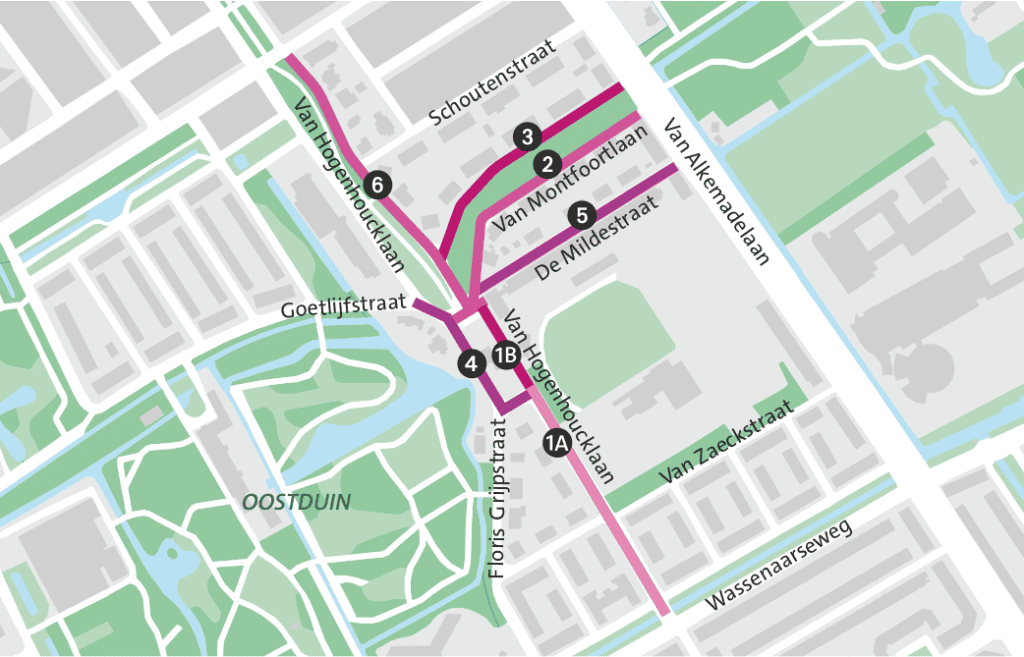

  • Fase 1A
    Werkzaamheden aan de Van Hogenhoucklaan, tussen de Wassenaarseweg en de Floris Grijpstraat, van begin september 2026 tot eind oktober 2026.
  • Fase 1B
    Werkzaamheden aan de Van Hogenhoucklaan ter hoogte van HVV en de De Mildestraat, van eind oktober 2026 tot eind december 2026.
  • Fase 2
    Werkzaamheden aan de Van Montfoortlaan (oneven huisnummers), van eind oktober 2026 tot halverwege februari 2027.
  • Fase 3
    Werkzaamheden aan de Van Montfoortlaan (even huisnummers), van half januari 2027 tot eind maart 2027.
  • Fase 4
    Werkzaamheden aan de Van Hogenhoucklaan tussen de Floris Grijpstraat en de Goetlijfstraat, inclusief de kruisingen, van begin februari 2027 tot eind april 2027.
  • Fase 5
    Werkzaamheden aan de De Mildestraat, van half maart 2027 tot begin juni 2027.
  • Fase 6
    Werkzaamheden aan de Van Hogenhoucklaan tussen de kruising De Mildestraat/Van Montfoortlaan en de Ruychrocklaan, van half maart 2027 tot eind juni 2027.

Blijf op de hoogte

Wilt u updates ontvangen over de werkzaamheden? Download dan de gratis HABO GWW bouwapp in de Apple App Store of Google Play Store. Daar vindt u actuele informatie over de werkzaamheden en de planning.
