De gemeente en HTM voeren werkzaamheden uit in een gedeelte van het Belgisch Park. De gemeente vervangt daar het riool. Tegelijk met het vervangen van het riool, vervangt de HTM de tramrails in de Gevers Deynootweg, Harstenhoekplein, Harstenhoekstraat en Harstenhoekweg.

Voorlopig

De planning en fasering zijn voorlopig. Door onverwachte omstandigheden, zoals het weer of obstakels in de grond, kan deze planning veranderen. De aannemer informeert bewoners van de verschillende straten over de exacte planning met een huis-aan-huis brief en de bouwapp. Bij grote veranderingen in de planning wordt u tijdig geïnformeerd.

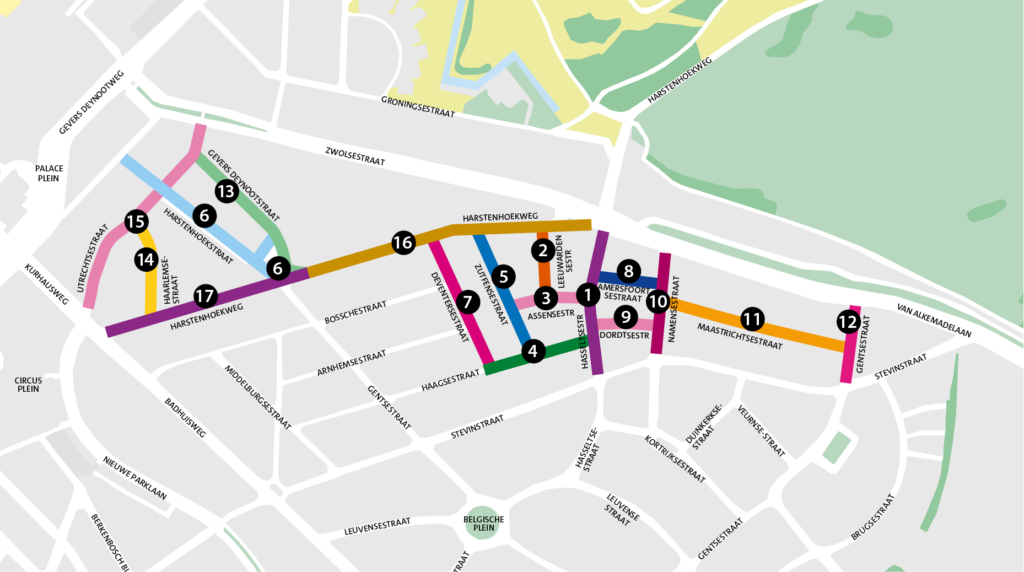

Fase Straat Periode
1 Hasseltsestraat afgerond
2 Leeuwardensestraat afgerond
3 Assensestraat afgerond
4 Haagsestraat afgerond
5 Zutfensestraat afgerond
6 Harstenhoekplein en Harstenhoekstraat start werk aan Harstenhoekplein eerste kwartaal 2026. Harstenhoekstraat is al afgerond
7 Deventersestraat afgerond
8 Amersfoortsestraat afgerond
9 Dordtsestraat afgerond
10 Namensestraat afgerond
11 Maastrichtsestraat afgerond
12 Gentsestraat afgerond
13 Gevers Deynootstraat afgerond
14 Haarlemsestraat afgerond
15 Utrechtsestraat Pas nadat fase 17 klaar is, wordt de rest van het werk gedaan. Het gaat om het deel tussen de Zwolsestraat en de Gevers Deynootweg. Begin maart – eind april 2026.
16 Harstenhoekweg deel 1 (Zwolsestraat) half september 2025 – half januari 2026
17 Harstenhoekweg deel 2 (Badhuisweg) begin januari  – half april 2026
