De werkzaamheden aan de riolering bij het Smidswater en omgeving beginnen september 2026, en duren ongeveer tot half 2027.
Planning
Het werk gebeurt in meerdere fasen. Zo blijft de buurt deels bereikbaar.
Let op! De planning kan altijd veranderen door onverwachte omstandigheden. Bijvoorbeeld door slecht weer of obstakels in de grond.

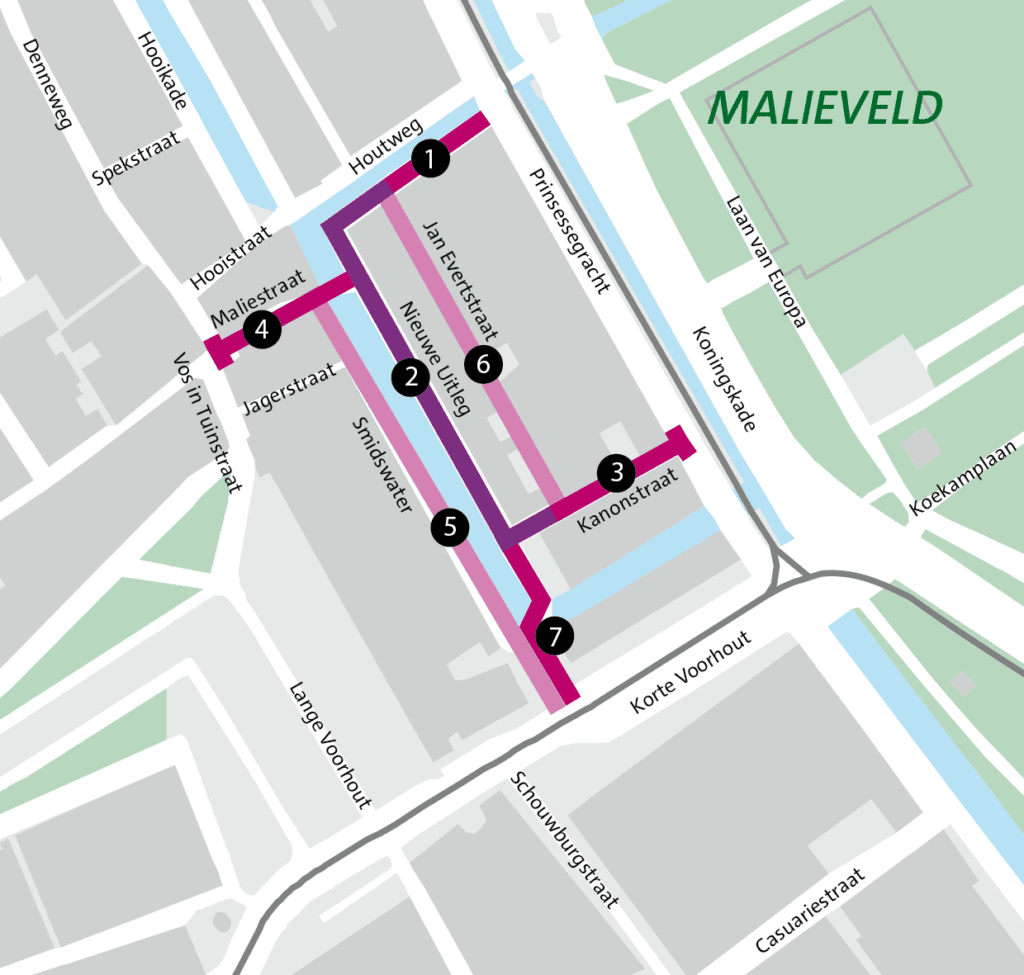

- Fase 1: Nieuwe Uitleg
Eind augustus – eind september 2026 - Fase 2: Nieuwe Uitleg / Kanonstraat
Eind september – eind november 2026 - Fase 3: Kanonstraat
Eind november – eind december 2026 - Fase 4: Maliestraat
Begin januari – midden februari 2027 - Fase 5: Smidswater
Eind januari – eind maart 2027 - Fase 6: Jan Evertstraat
Midden februari – eind april 2027 - Fase 7: Smidsplein
Eind april – eind mei 2027
Bereikbaarheid
Woningen, winkels en horeca blijven bereikbaar via loopschotten in de straat. Met de auto is een straat waar gewerkt wordt, niet bereikbaar.
Parkeren
Parkeren in de straat is niet mogelijk als er gewerkt wordt. Parkeer uw auto ergens anders in de buurt.
